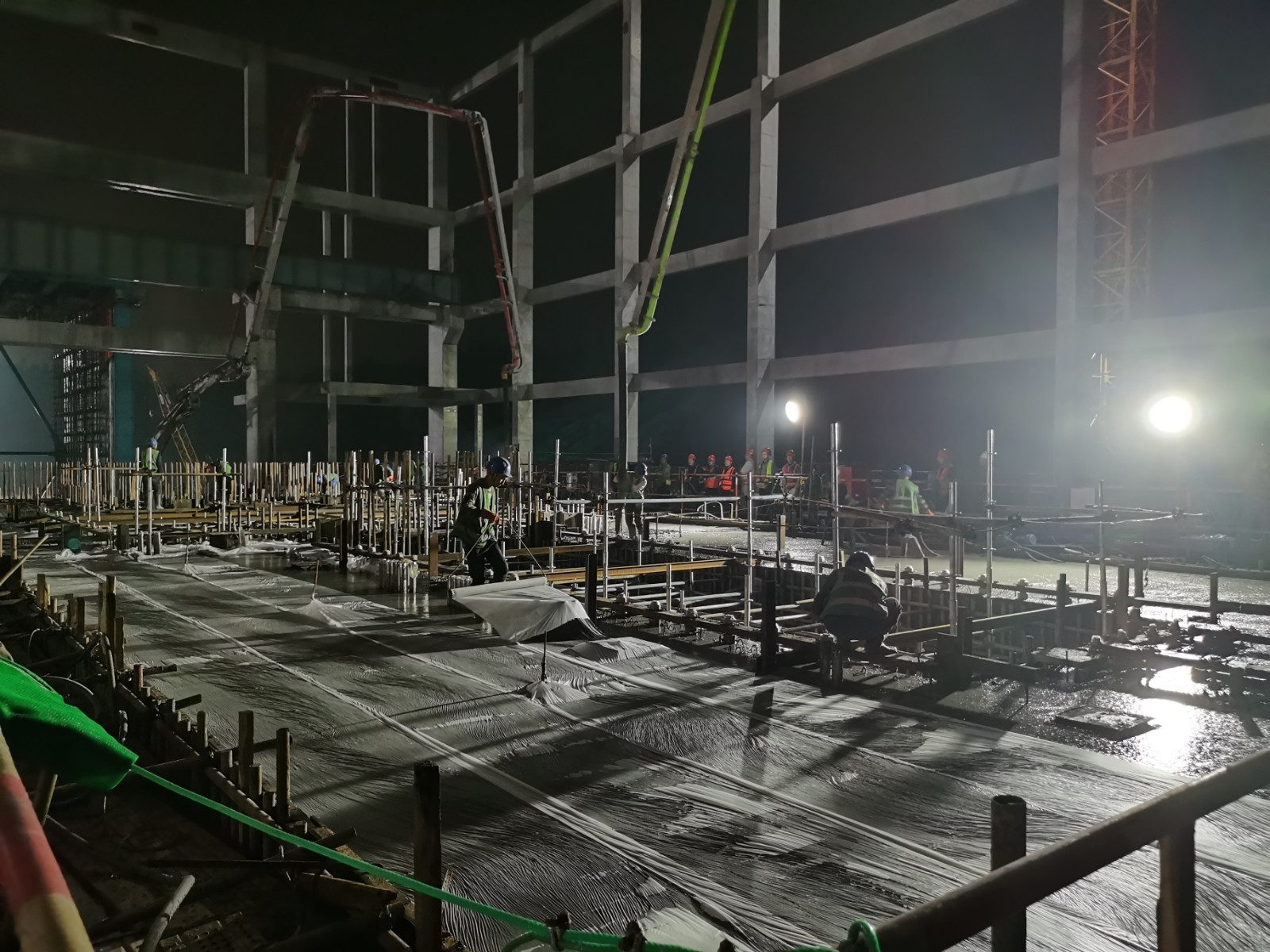

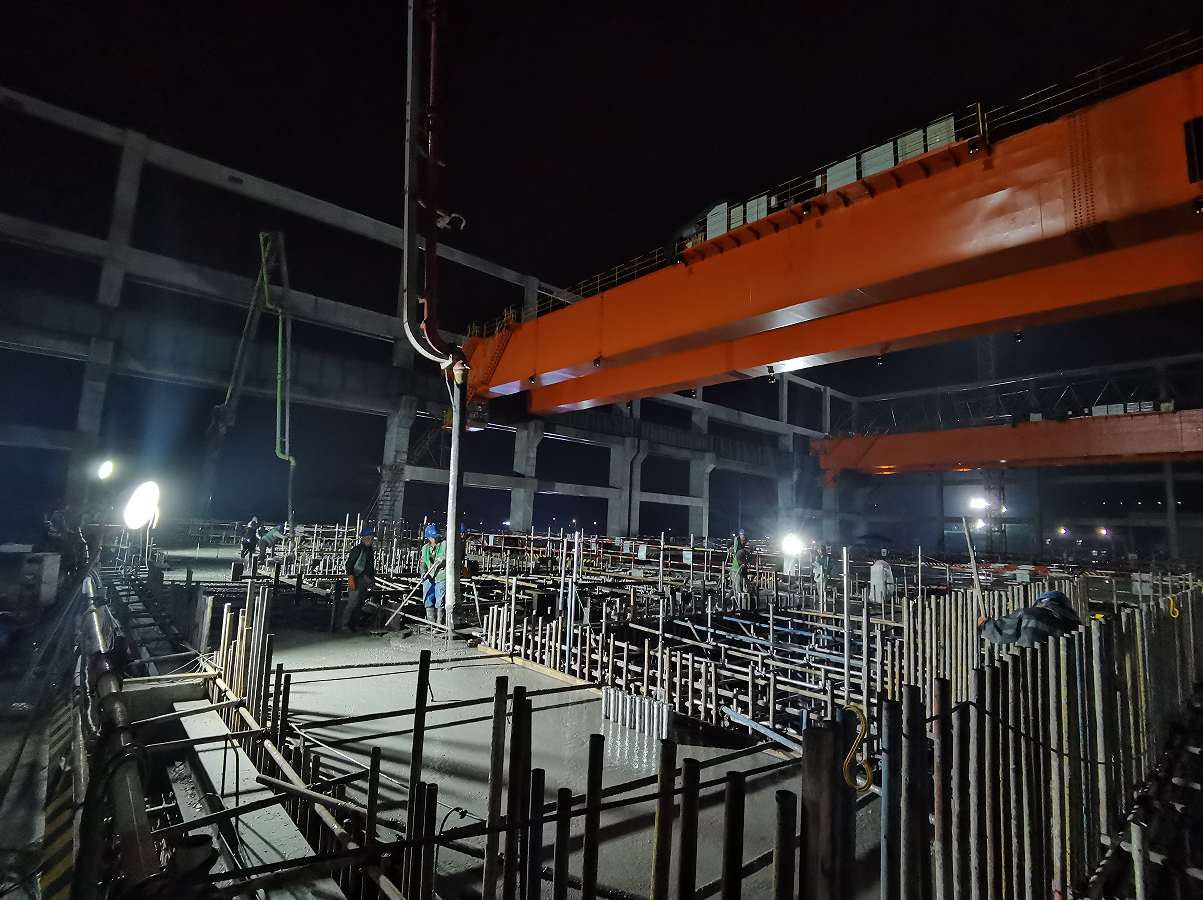

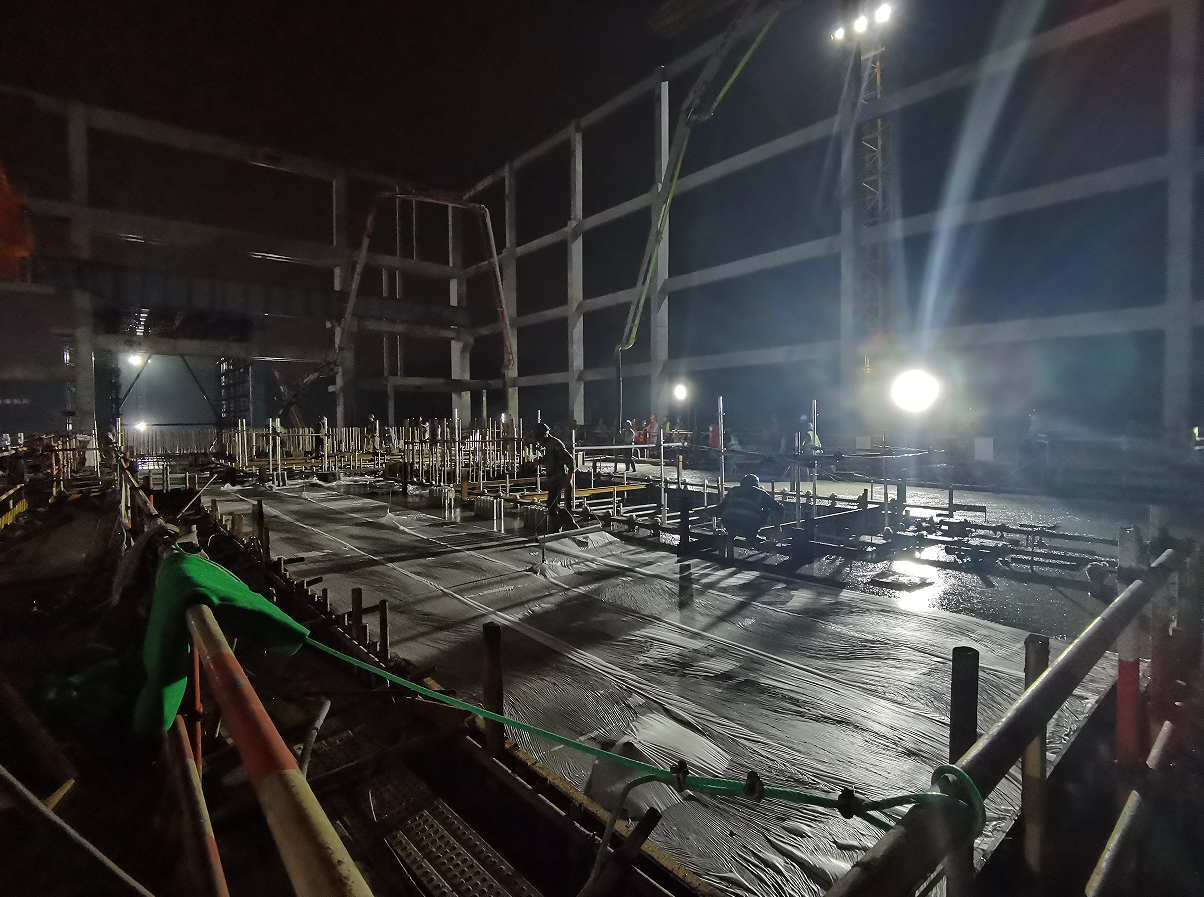

11月14日21時,隨著4號汽機島最后一方混凝土成功澆筑完成,宣告達州氣電二期工程大體積混凝土澆筑工作圓滿收官。
自2023年11月30日達州氣電二期工程開工以來,項目共進行了12次大體積混凝土澆筑,涉及余熱鍋爐本體及煙囪筏板基礎、燃汽機島底板、燃機10.27米層、汽機14.95米層基礎等,累計澆筑混凝土量約14500m3,耗時約150小時。其中,本次燃汽機島底板的澆筑量最大,高達2900m3,需要連續澆筑28小時,混凝土運輸190余車次。
達州氣電二期工程大體積混凝土澆筑是土建施工關鍵。工程管理團隊提前制定方案、組織專題討論,分析施工風險隱患,明確質量與安全保障措施,把控施工要點,做好應急預案,保證各項措施落實到位。每次澆筑前,施工單位依據專項方案,做好人員、交通、機械、材料、安全、技術、質量、后勤保障工作,確保澆筑順利。
接下來,達州氣電將統籌做好后續工作,在圓滿完成大體積混凝土澆筑的基礎上,精心籌劃工程施工交安等工作,為燃氣輪發電機及附屬設備安裝筑牢根基,增強建設安全、高質發電項目的必勝信心。
